      崇左至水口高速公路工程概況

      發布者:廣西高速公路投資有限公司 發布時間:2018-08-07 10:49




      一、項目概況

      崇左至水口高速公路(以下簡稱“項目”)是廣西高速公路網規劃“六橫七縱八支線”中“橫六”合浦(山口)至那坡(弄內)高速公路的重要組成部分,是我國西南地區連接越南等東盟國家的高速公路國際通道之一。項目建成后,將結束紅色邊關—龍州縣不通高速公路的歷史,對于完善廣西高速公路網絡,改善沿邊區域交通條件,加強廣西與東盟國家的互聯互通,推動“一帶一路”戰略的實施,加快推進泛北部灣經濟區的開放開發,促進崇左市經濟社會發展以及水口口岸和沿線資源開發,形成我區新的經濟增長帶具有重要意義。項目概算總投資60.01億元,于2017年6月23日開工建設,計劃2020年12月建成通車。

      二、建設依據

      項目前期及建設實施期各項工作均嚴格執行《中華人民共和國公路法》、《中華人民共和國公司法》、《中華人民共和國招投標法》、《中華人民共和國合同法》和交通運輸部《公路建設市場管理辦法》、《公路建設四項制度實施辦法》等各項法律、法規。項目的工程立項、可行性研究、初步設計、施工圖設計以及開工前的其他各項有關工作,均已循序進行,逐一報批,手續完備齊全、完善,詳見表1。

      表1 基本建設程序執行情況

      序號

      建設依據

      審批單位

      審批文號

      審批時間

      1

      水土保持

      水利廳

      桂水水保函[2015]84.87.88號

      2015.6.26

      2

      規劃選址

      住建廳

      選字第450000201500013號、14號、15號

      2015.6.29

      3

      環境影響評價

      環保廳

      桂環審[2015]103號、104號、105號

      2015.7.9

      4

      節能評估

      自治區發改委

      桂發改環資[2015]745.746號

      2015.7.11

      5

      初步設計

      交通廳

      桂交行審[2016]57、58、59號

      2015.7.22

      6

      地質災害危險性評估

      國土廳

      桂學地災[2015]0197號

      2015.10.19

      7

      壓覆礦產資源評估

      國土廳

      桂礦資[2015]34號

      2015.11.6

      8

      用地預審

      國土廳

      桂國土資審[2015]79.80.81號

      2015.11.11

      9

      工可

      自治區發改委

      桂發改交通[2015]1389.1390.1391號

      2015.11.19

      10

      施工圖設計

      交通廳

      桂交行審[2016]100、101、102號

      2016.11.29

      11

      工程質量和安全生產監督通知書

      質監站

      桂交監路函[2017]76號

      2017.6.29

      三、建設規模及主要技術指標

      (一)線路走向及主要控制點設置

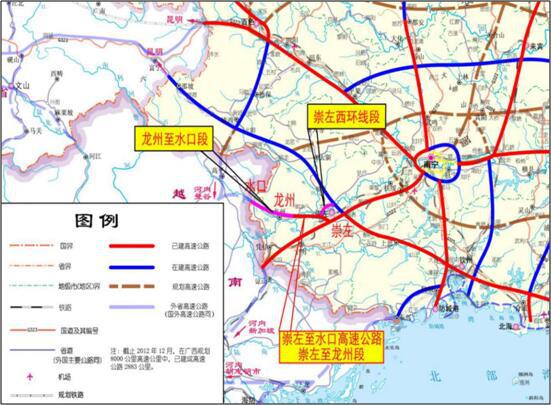

      項目位于崇左市境內,途經崇左市江州區、寧明縣、龍州縣,崇左西環線段終點與崇左至靖西高速公路相接,崇左至龍州段起點與南寧至友誼關高速公路相接,終點位于龍州縣水口鎮,與水口鎮規劃的城市道路和規劃連接中越兩國的界河二橋相接。

      全線設置橋梁27座,隧道2座(其中特長隧道1座),互通式立交6處,服務區2處,停車區1處,管理分中心1處,主線收費站1處,匝道收費站3處。

      (二)建設規模及主要工程量

      項目主線:路線全長94.053公里(其中,崇左西環線段16.729公里,崇左至龍州段34.185公里,龍州至水口段43.139公里),路基土石方2720萬立方米,瀝青混凝土路面14737千平方米,大橋2150米/6座,中橋3198米/3座,涵洞611道,隧道3321米/2座。

      連接線:本項目同步修建上金、龍州和下凍三條連接線,路線8.79km。

      (三)技術標準

           項目主線起點至水口主線收費站段(K0+000~K71+600)和西環線段(RK0+000~RK16+728.661)采用四車道高速公路標準,設計速度100公里/小時,路基寬26.0米;水口主線收費站至主線終點段(K71+600~K77+382.308)采用雙向四車道一級公路標準,設計速度為80公里/小時,路基寬24.5米;上金、龍州和下凍三條連接線采用二級路標準,設計速度60公里/小時,路基寬10米。橋涵設計汽車荷載等級采用公路—Ⅰ級,其余技術指標按交通部部頒《公路工程技術標準》(JTGB01-2003)等交通部部頒標準執行。


      友情鏈接

      • 廣西交通投資集團有限公司
      • 廣西區政府
      • 廣西國資委
      • 廣西壯族自治區發展和改革委員會
      • 廣西壯族自治區交通運輸廳
      • 廣西住房和城建設廳
      • 廣西壯族自治區國土資源廳
      • 廣西壯族自治區林業廳
      • 廣西水利信息網
      • 中國廣西政府采購

      版權所有 廣西高速公路投資公司網站 未經許可 嚴禁復制 建議使用1024x768及以上分辨率瀏覽網站

      技術支持:南寧市平方軟件新技術有限責任公司

      桂ICP 備13005555號-1

      最新国产乱对白刺激视频,国产福利2019,午夜国产毛片v区一区二区三区,99国产精品va
