      隆林至百色高速公路工程概況

      發布者:廣西高速公路投資有限公司 發布時間:2018-08-06 17:06




      一、項目概況

      隆林至百色高速公路(以下簡稱“項目”)是國家高速公路網規劃(簡稱“7918”網)中第17橫汕頭至昆明高速公路在廣西境內路段,也是廣西“4縱6橫”高速公路網規劃布局中第3橫賀州至隆林公路的重要組成部分。

      本項目是典型的山嶺重丘區高速公路,地形復雜,地質情況差,線路主要沿右江大斷裂形成的谷地穿行。沿線的邊坡主要為泥質粉砂巖、碳質泥巖、夾粉砂質泥巖,風化、破碎嚴重,建路用的砂石材料極其缺乏。全線高填深挖路基眾多,橋隧比例高達30%,并且是全國第一條大規模使用水泥砼路面+薄層橡膠瀝青砼復合式路面結構的高速公路。項目概算總投資107.84億元,2008年8月開工建設,2011年1月27日建成通車。

      二、建設依據

      項目前期及建設實施期各項工作均嚴格執行《中華人民共和國公路法》、《中華人民共和國公司法》、《中華人民共和國招投標法》、《中華人民共和國合同法》和交通運輸部《公路建設市場管理辦法》、《公路建設四項制度實施辦法》等各項法律、法規。項目的工程立項、可行性研究、初步設計、施工圖設計以及開工前的其他各項有關工作,均已循序進行,逐一報批,手續完備齊全、完善。

      (一)2005年6月,自治區交通廳工程質量監督站以交質監監督[2008]163號文批復了項目工程建設質量監督的申請。

      (二)2005年8月22日,廣西壯族自治區國土資源廳以《關于隆林至百色公路建設用地壓礦情況的函》(桂礦資[2005]99號)認定了項目建設用地范圍內無查明的重要礦產資源。

      (三)2005年11月11日,國家發展和改革委員會以《國家發展改革委關于廣西壯族自治區隆林(桂黔界)至百色公路項目建議書的批復》(發改交運[2005]2370號)批復了項目建議書。

      (四)2006年8月8日,國家水利部以《關于隆林至百色公路水土保持方案的復函》(水保函[2006]368號)批復了項目水土保持方案。

      (五)2006年10月12日,國家環境保護總局以《關于廣西隆林至百色高速公路環境影響報告書的批復》(環審[2006]506號)批復了項目環評報告。

      (六)2006年10月25日,項目用地預審經國土資源部批準,自治區國土資源廳以《關于隆林至百色公路建設用地預審意見的復函》(桂國土資規[2006]63號)批復了項目用地預審。

      (七)2007年4月13日,項目文物古跡保護方案經國家文物局批準,廣西壯族自治區文化廳以《關于隆林至百色高速公路文物保護問題的函》(桂文[2007]61號)批復了項目文物古跡保護方案。

      (八)2007年10月15日,國家發展改革委員會以《國家發展改革委關于廣西壯族自治區隆林(桂黔界)至百色高速公路可行性研究報告的批復》(發改交運[2007]361號)批復了項目工程可行性研究報告。

      (九)2007年11月5日,交通部以《關于隆林(桂黔界)至百色公路初步設計的批復》(交公路發[2007]608號)批復了項目初步設計。

      (十)2008年8月7日,國家林業局以林資許準〔2008〕194號文批復了項目臨時占用林地的行政許可。

      (十一)2009年11月4日,自治區交通廳以《關于隆林(桂黔界)至百色高速公路兩階段施工圖設計的批復》(桂交基建函[2009]930號)批準項目兩階段施工圖設計。

      (十二)項目工程建設用地手續于2010年4月9日上報國土部,并于2010年10月27日獲國務院批準。

      (十三)項目施工許可申請獲得自治區交通運輸廳批復。

      三、建設規模及主要技術指標

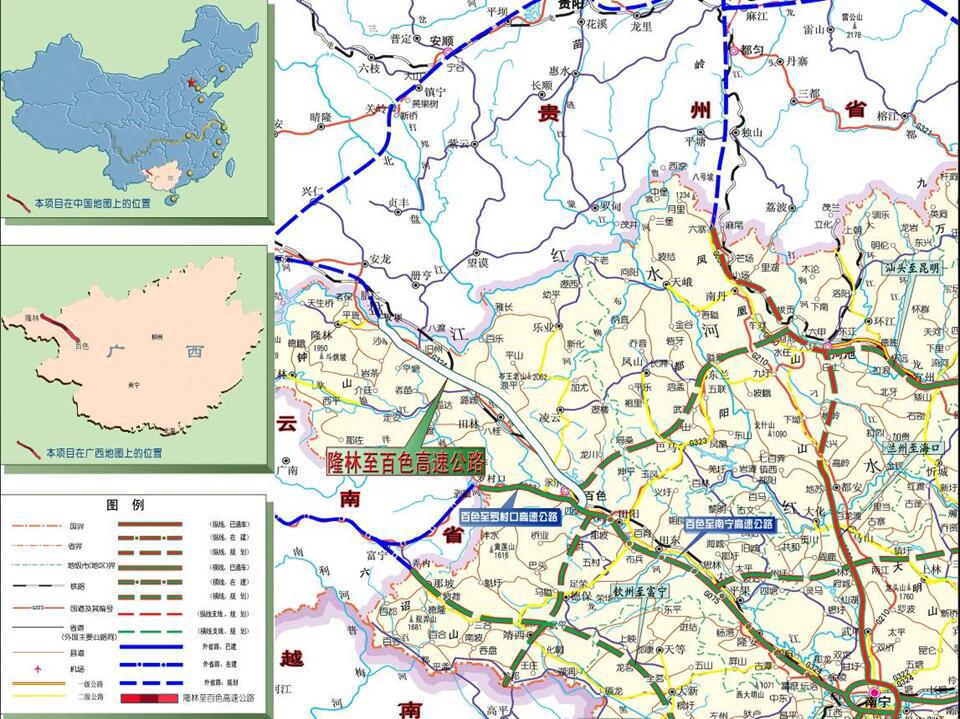

      (一)線路走向及主要控制點設置

      隆林至百色高速公路起于黔桂交界處隆林縣平班鎮,與貴州省建設中的安龍至平班公路相接,止于百色市四塘鎮,接南寧(壇洛)至百色高速公路。沿線主要控制點:全線設置隆林(委樂)、沙梨、舊州、板桃、潞城、田林、汪甸、下塘、百色北(永樂)、百色(四塘)10處互通式立交,匝道收費站9處,省界主線收費站1處,服務區3個,停車區3個,管理區3個。

      (二)建設規模及主要工程量

      項目主線:路線全長177.516公里,路基土石方3972.4萬立方米;排水及防護工程151.2萬立方米;復合式瀝青水泥混凝土路面3302.8千平方米,水泥混凝土路面422.5千平方米;大橋40059.3米/145座,中橋2861.064米/45道;設置紅少、開沖、委見、檸檬坳、隆田、米花嶺、田林1~7號、東關和澤屯等隧道12581.225延米/15座;蓋板涵14263.65/302道,通道涵3743.68米/15道,圓管涵5201.43米/134道,主線橋隧比為29.81%。本項目同步建設有隆林連接線20.822公里,田林連接線4.699公里。

      (三)技術標準

      項目全線采用四車道高速公路標準建設,其中,起點至汪甸段113.780公里,設計速度為80公里/小時,路基寬度24.5米;汪甸至終點段63.736公里,設計速度為100公里/小時,路基寬度26.0米。主線路面結構采用20cm級配碎石墊層+20cm4%水泥穩定碎石底基層+20cm5%水泥穩定碎石基層+0.6cm改性瀝青稀漿封層(封層+透層)+28cm水泥混凝土面層+1cm橡膠瀝青應力擴散層+4cm橡膠瀝青混凝土面層。橋涵設計汽車荷載采用公路—Ⅰ級,其他技術指標按《公路工程技術標準》(JTJBO1-2003)規定執行。


      友情鏈接

      • 廣西交通投資集團有限公司
      • 廣西區政府
      • 廣西國資委
      • 廣西壯族自治區發展和改革委員會
      • 廣西壯族自治區交通運輸廳
      • 廣西住房和城建設廳
      • 廣西壯族自治區國土資源廳
      • 廣西壯族自治區林業廳
      • 廣西水利信息網
      • 中國廣西政府采購

      版權所有 廣西高速公路投資公司網站 未經許可 嚴禁復制 建議使用1024x768及以上分辨率瀏覽網站

      技術支持:南寧市平方軟件新技術有限責任公司

      桂ICP 備13005555號-1

      最新国产乱对白刺激视频,国产福利2019,午夜国产毛片v区一区二区三区,99国产精品va
